設備壓力試驗的相關步驟與流程

[打印] [關閉] 來源: [網絡媒體] http://m.prucebear.com 點擊: [51]

1.設備壓力試驗需要進行壓力試驗的設備,按其本身的技術要求進行。試壓過程中必須遵循有關壓力試驗規程。
2.管道系統分段壓力試驗

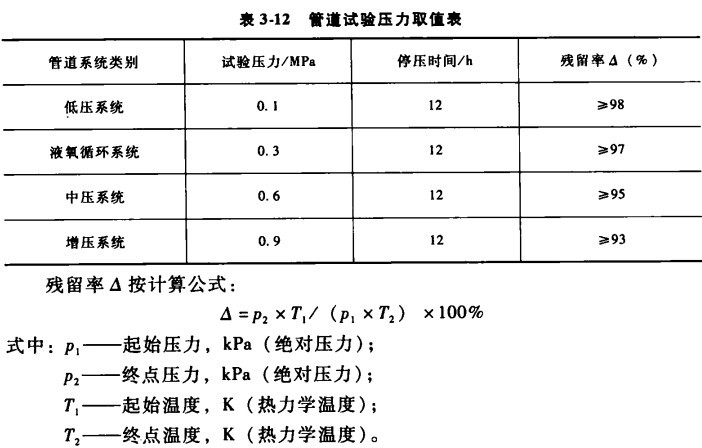

    冷箱內部管道的壓力試驗:系統采用氣壓試驗,介質為干燥無油的空氣。并必須由專人分區負責包干,嚴格認真檢查各部分的泄漏情況,不允許有泄漏。各系統的試驗壓力、停壓時間、殘留率按表3一12的規定。

在試壓試驗前,管道對接焊縫應視為已按標準要求檢查合格。
在試壓前,所有的安全閥和切換式流程中的自動閥閥位孔用盲板堵塞。
充壓程序:
l)先充壓至20kPa檢查焊縫法蘭和其他可拆連接處有無明顯泄漏,若有泄漏則泄壓補漏或擰緊可拆件;
(2)經上述處理后再充壓至50kPa再仔細檢查。若仍有泄漏,亦應泄壓處理;然后再升壓至50kPa。當無泄漏時,就逐步升壓至表3一12規定的試驗壓力。
必須嚴格按管線分工查漏。檢漏可用無脂肥皂水或二丁基蔡硫酸鈉溶液作起泡劑(因它對鋁有腐蝕作用,應在泄漏試驗結束后用干凈熱水擦洗干凈)。
焊縫泄漏處須正確返修。決不允許用敲打的方法或用防腐劑(低溫膠)來進行修補。補焊處再用50kPa壓力檢查。
冷箱外部管道的壓力試驗:除水路系統壓力試驗可用水進行外,其余系統按上述要求進行。
在壓力試驗之后,將試壓用盲板取出,再裝上新的墊圈將螺栓螺母旋緊。
拆除盲板后,需再進行一次氣密性試驗,試驗壓力為工作壓力。
試壓準備:
l)干燥無油的壓縮空氣源;
2)經校驗,精度不低于1 . 5級,量程為最大被測壓力1 . 5一2倍的試壓用壓力表不少于2只;

3)將管段、設備按不同試壓壓力分段,參與試壓的各段儀表應加盲板隔離或拆除;
4)試壓段閥門關閉,進出口段加盲法蘭封閉。
基本規定:試驗壓力按試壓規程確定,不明確時按管道設計壓力的1.15倍確定(水壓一般為1 . 25倍)。升壓時,先升至試驗壓力的50%,查有無泄漏,如有則泄壓補焊。以后每次升壓10%試驗壓力,停3min,分5次升至試驗壓力,關閉進氣閥,穩壓10min,如無泄漏變形,測強度試驗合格。然后降壓至設計壓力,檢查有無泄漏點,保壓時間按試壓規程、規定執行。泄漏率不超過5%,即殘留率應達95%以上為試壓合格。
壓力試驗前的安全檢查:
l)試壓現場是否備有壓力試驗說明或簡圖并經認可;
2)試驗現場是否備有壓力試驗規范;
3)對于多壓力級設備,所有手動和自動閥是否經檢查處于正確的打開/關閉的位置;
4)如果適當的話所有自動閥操作機構是否得到適當的超壓保護;
5)需要安全網、安全屏蔽的壓力試驗或其他限制物是否在規定的安全距離;
6)每個通路是否配有1 . 5一3倍壓力范圍內的壓力表,并在最近的90天內
校驗過;7)所有試驗管道和接頭額定值是否都在規定范圍內;
8)每個通路是否配有一只調定在首次試驗壓力以上5%壓力值的安全閥,此安全閥是否已經過校驗,并符合要求;
9)安全閥是否直接安裝在試驗臺位或管路上,并使試驗通路與安全閥之間的手動閥不會受到限制;
ro)所有試驗接頭、試驗蓋、盲板的額定壓力值是否適當;
11)所有試驗壓力的更改是否已經表明在試驗簡圖或試驗說明上,并經過設計簽字認可;
12)試驗計劃是否這樣編制:一次只對一個通路進行壓力試驗,實驗順序是從最高壓力值開始;
13)試驗是否采用空氣,如果不是的話,所有封閉空間是否有適當的通風,設備以及人員進人這些空間是否有必要的檢測手段,或者是否有將試驗氣體排放到室外的措施;
14)必須經安全員檢查認可后才能進行壓力試驗。
壓力試驗的基本程序:
l)按流程圖或設計要求,對設備、管路系統分段安裝試驗盲板、壓力表或安全閥。
2)制作壓力試驗臺位或控制點,該試驗臺位或控制點應符合有關技術規范規定。
3)連接符合要求的試驗氣源。
4)在加壓之前應進行安全校驗和安全檢查,確保所有必須的非破壞性檢測和檢驗已經完成,所有需要的修理已經完成。確認在多壓力設備或流路中采用了隔離流體的盲板或斷開措施,且這些措施符合要求:并檢查閥門位置、連接點和設備位置是否符合壓力試驗說明,安全閥的調整情況,壓力表的測量范圍和檢測日期,接頭、閥門和軟管的額定值。
5)按照工程設計和流程圖的要求,對管路系統進行分段壓力試驗。
6)初步試驗:緩慢加壓到試驗壓力的50%,在此壓力下至少保持10min ,在這10min之內觀察壓力表,如果沒有明顯壓力損失,則繼續試驗,否則應檢查維修。但除壓力低于0 . 172kPa時可以擰緊法蘭螺栓外,被試設備或管路在任何情況下不得進行修理。
7)首次試驗:被試設備和管路在首次壓力的50%下持壓10min后,應按首次壓力的1/10的增量逐步增加壓力,直到首次壓力達到為止。在每一次增加壓力后,應關閉試驗臺位上的氣體進氣閥,觀察試驗壓力表3一smin,如果沒有壓力損失,就進行下一個增量,如果超過10%,則按要求檢修。達到首次壓力后,試驗臺位上的所有壓力源都應切斷。首次試驗至少保持10min后,然后放空到規定的二次壓力進行氣密性試驗。
8)氣密性試驗:被試設備和管道的所有壓力達到首次壓力并保壓10min后,泄壓到不超過二次壓力,切斷所有壓力源,檢驗每條焊縫和每個連接處,沒有發現連續的氣泡即為合格。如有泄漏,作好標記,泄壓后進行修理再重新試驗,直到全部合格為止。
9)所有項目合格后,填寫試驗記錄表。
壓力試驗完畢后拆除試壓盲板,管道、閥門復位,然后作低壓檢查焊縫及法蘭連接處直至全部項目合格。

轉載請注明:http://m.prucebear.com   尚科空壓機配件網



德蒙空壓機配件網由德蒙(上海)壓縮機械有限公司編輯主辦,總部位于上海,德蒙空壓機配件網擁有全國空壓機配件領域最具完整的電子數據資料庫,眾多品牌的空壓機配件產品,是中國消費者選購空壓機配件產品的重要途徑。

上一條新聞: 空分設備安裝或修理后怎樣進行吹掃工作?

下一條新聞: 空氣壓縮機管道安裝和檢修有哪些規定?

空壓機百度分享
空壓機 空壓機配件 空壓機維修 空壓機油
